1.通知进场后&发货前,确认本加固楼层的配模情况,与已制作安装图不一致的部分,通知制图修改至与现场一致;
(技术部按“1”中的与现场配模一致的安装图出材料单,仓库组织发货,并按约定的时间将材料送至施工现场)

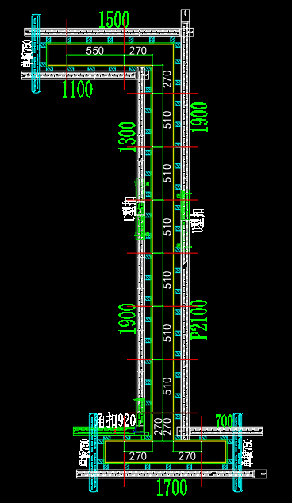

2.钢支撑模板配模前,反复与模板工强调墙面打孔的要求:①水平打孔,同一道及墙面两侧±1cm;②阴角处第一列孔离阴角(20,27)cm;③无特殊要求的,全部做梁下加固(如最上方一道在梁上加固,会有局部位置无法安装,与模板工提前沟通,这些位置现场调节)
3.钢支撑模板立模、合模后,将安装图上的材料规格标注到相应钢支撑模板(或木方)上,阴角、阳角及使用异型角的位置,增加插头方向标注;
4.材料上墙时,检查材料的规格、(插头)方向是否与墙模板上的标准一致,不一致的要求模板工替换;
5.材料加固时,检查加固流程:①阴角处落斜铁连接→②阳角处插头处预留5-10mm间隙后落斜铁→③从阴角开始,依次紧固穿墙螺杆→④紧固剪力墙锁口处单板→⑤收紧阳角处的预留间隙→⑥检查紧固状态并调整不平衡、不到位的地方;
6.备注流程(不分顺序):①当使用U型扣进行调节加长连接时,先在固定端落斜铁连接并紧固后,再在调节端找到合适的孔位落两个斜铁,对左右位移分别抑制!
7.首层加固完成后,对整体的加固情况进行检查,如仍有未按安装图施工、未按加固流程加固的位置,拍照并标注,提交整改;
8.首层浇筑并拆模后,对整体的成型情况进行检查,如“7”中提出位置未整改导致成型质量差的,拍照并标注,再次提交整改;
